在复杂梯田光伏设计是非常耗时费力的,尤其在当前组件规格不同样的情况。传统手工进行梯田光伏设计不仅耗费大量人工,另外也不能为投资方多方案优化。集思数源为大家提供复杂山地梯田教程,为工程师提供贴心体验。GPV光伏设计软件是国内最完善的GIS/BIM/CAD融合GBC光伏数字化设计平台,具有强大的上下游延伸体系。
梯田是在丘陵山坡地上沿等高线方向修筑的条状阶台式或波浪式断面的田地,是治理坡耕地水土流失的有效措施,蓄水、保土、增产作用十分显著。梯田的通风透光条件较好,有利于作物生长和营养物质的积累。按田面坡度不同而有水平梯田、坡式梯田、复式梯田等。梯田的宽度根据地面坡度大小、土层厚薄、耕作方式、劳力多少和经济条件而定,和灌排系统、交通道路统一规划。修筑梯田时宜保留表土,梯田修成后,配合深翻、增施有机肥料、种植适当的先锋作物等农业耕作措施,以加速土壤熟化,提高土壤肥力。
光伏行业发展迅猛,但需要占用大量土地面积,为了响应国家节约土地的号召,近些年来荒山荒地电站越来越多,与过去地面电站相比起来设计和施工难度非常大。
梯田电站是指在梯田等这种复杂地形条件下建设的光伏电站,具有地表起伏不平,场地被梯坎切分为地块面积大小不同,切分数量巨大。
山地梯田类光伏电站设计和建设难度比较大,但土地成本低、对居民生活影响小的优点。设计原则是最小阵列不跨越梯田安装,降低施工难度保障发电量。
复杂梯田光伏数字化设计教程
项目为陕西陇县真实案例,面积约1200亩。
一、
用户登录
打开桌面图标“GPV设计”,点击“启动设计端”,双击打开“GPV”功能区,点击“用户登录”,输入用户名和密码,点击“登录”进入平台客户端。
二、
创建工程
用户点击“新建工程”,输入工程名称、经纬度,点击“创建”创建工程。其他信息如果没有,可以不输入。
三、
组件布置

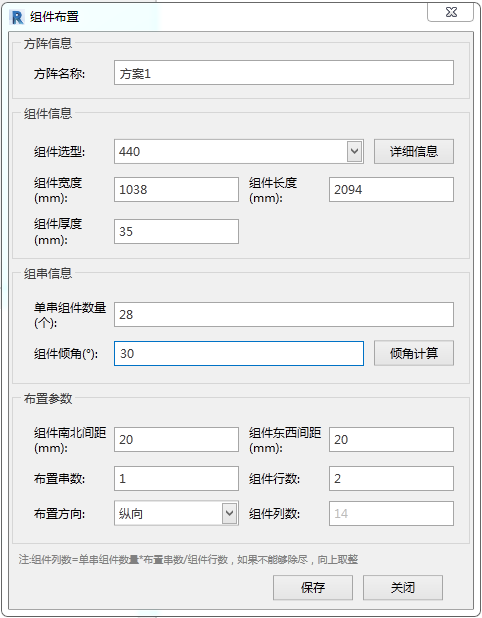

点击“发电单元”下的“组件布置”,“组件选型”选择工程使用组件,选择后会自动读取组件尺寸。输入本项目“单串组件数量”,“组件倾角”。输入“组件南北、东西间距”,布置串数,组件行数,布置方向选择“纵向”,单击“保存”。
四、

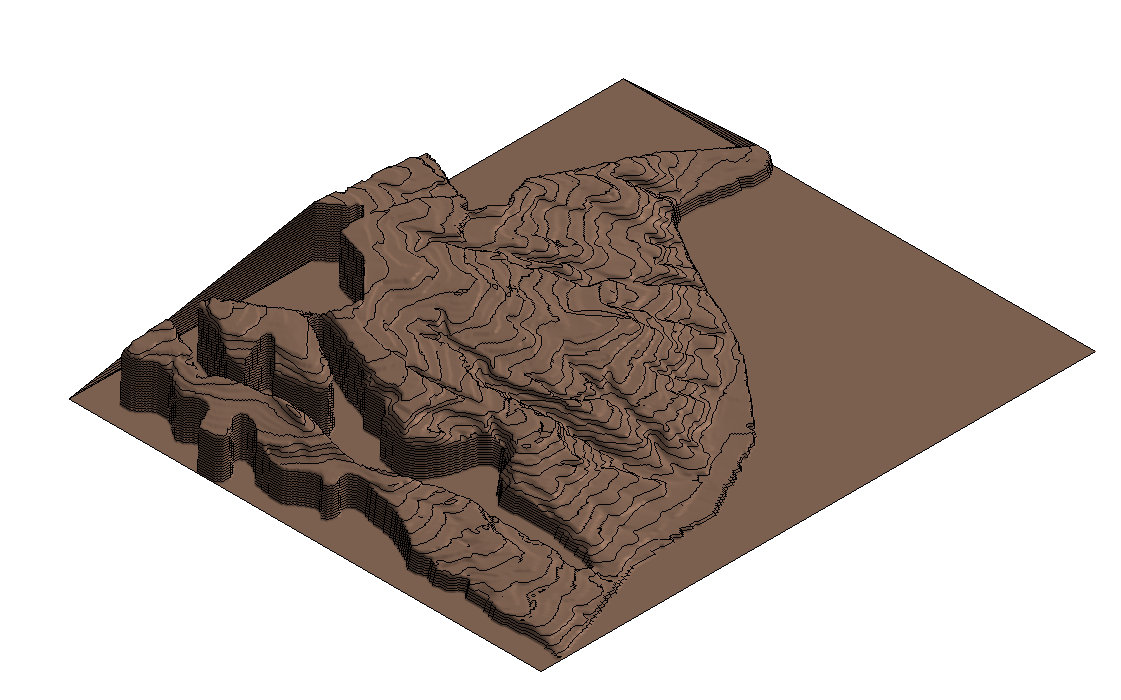

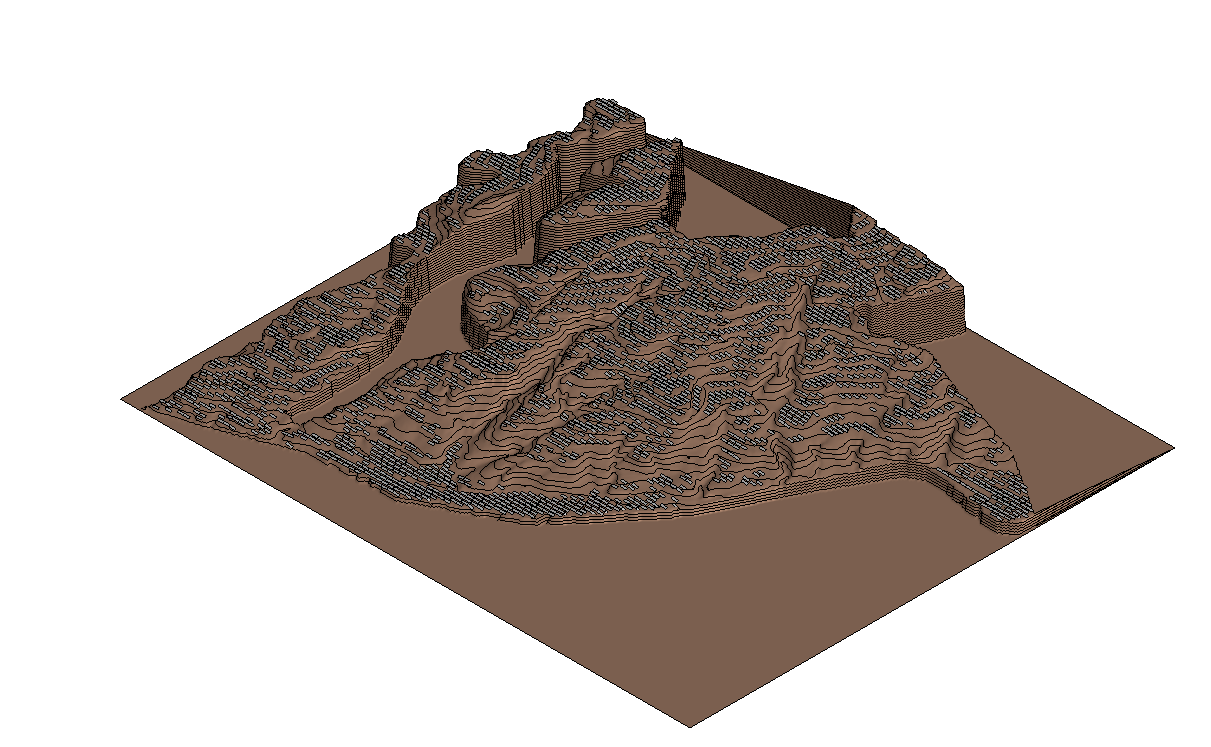

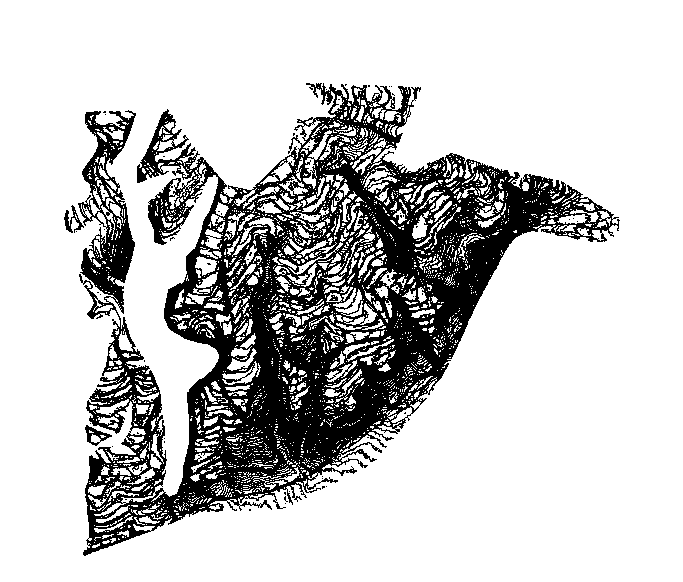

地形处理

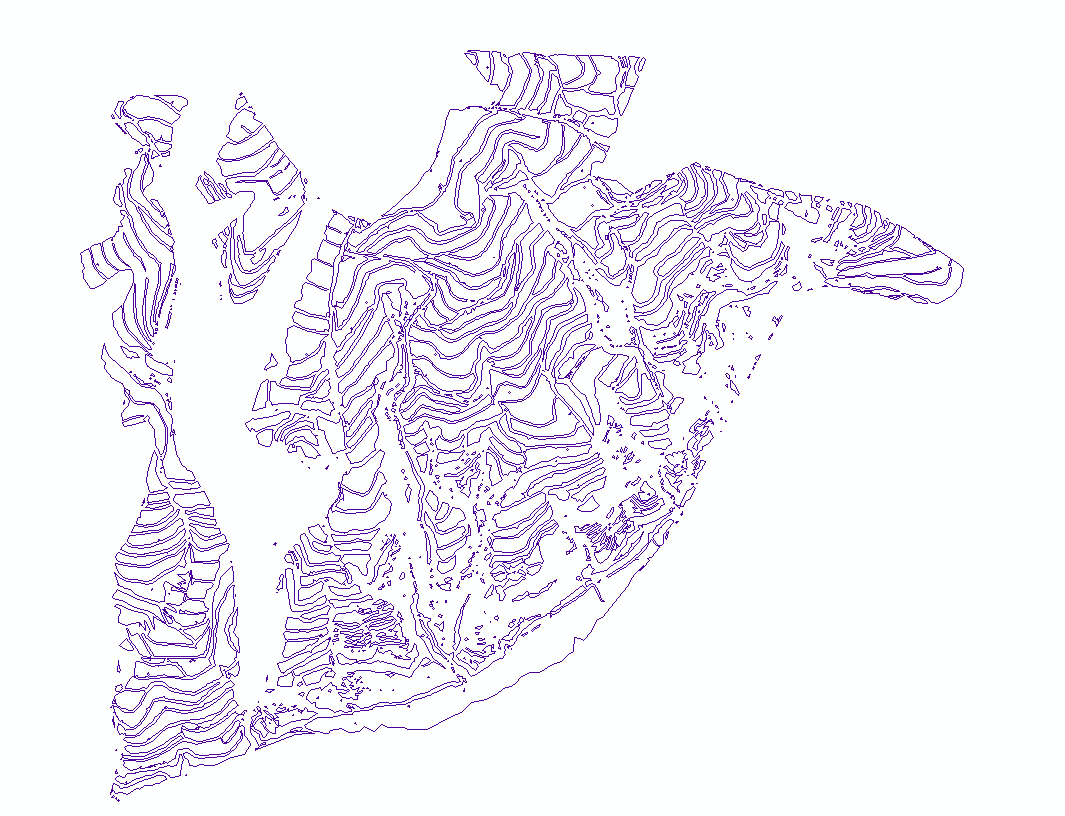

导入Cad等高线(建议采用数字地形)
五、
日照分析
用户点击“日照分析”,首先需要点击“读取”工程中的经纬度信息。设置多天时间、设置日期为2020/7/22-2021/7/22、时间设置 9:00-15:00、时间间隔 60 分钟、网格精度设置为10。点击“计算”按钮后,提交至计算任务列表,当计算完成后,可以查看“遮挡图示”、遮挡数据、太阳位置数据。

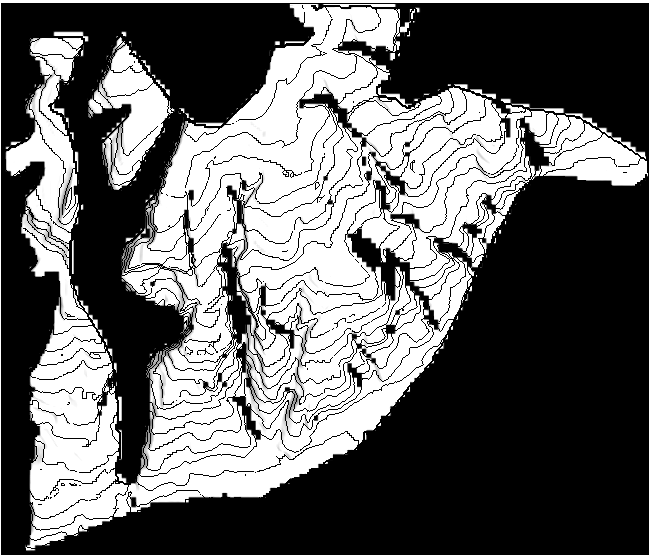

冬至日上午
冬至日下午

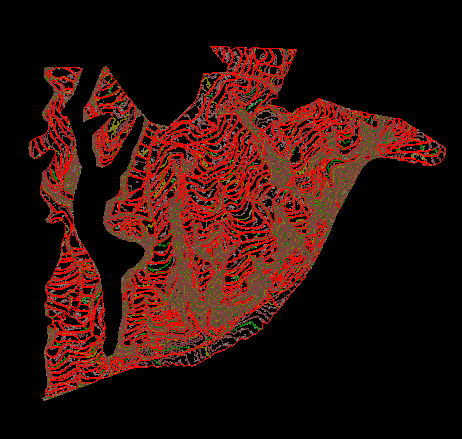

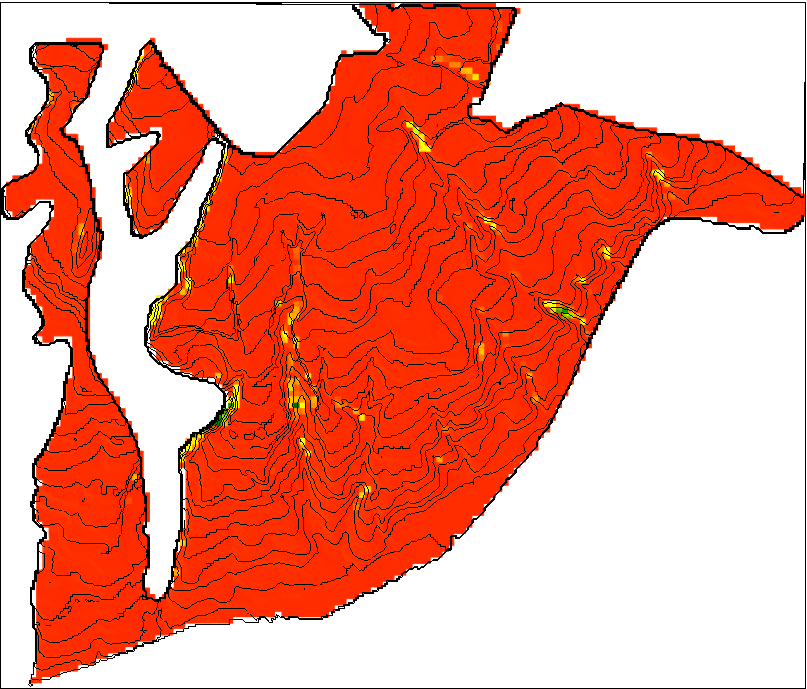

全年遮挡情况

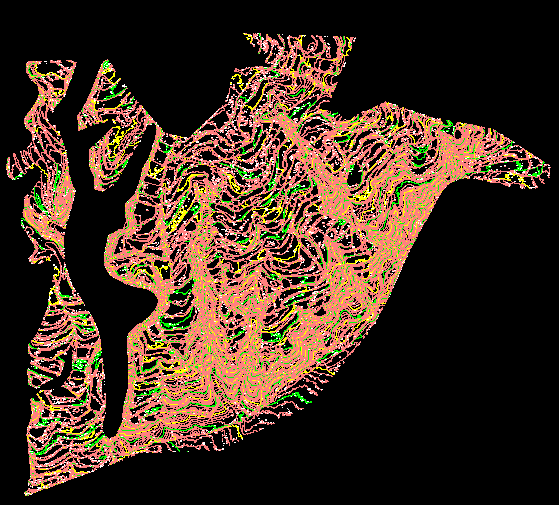

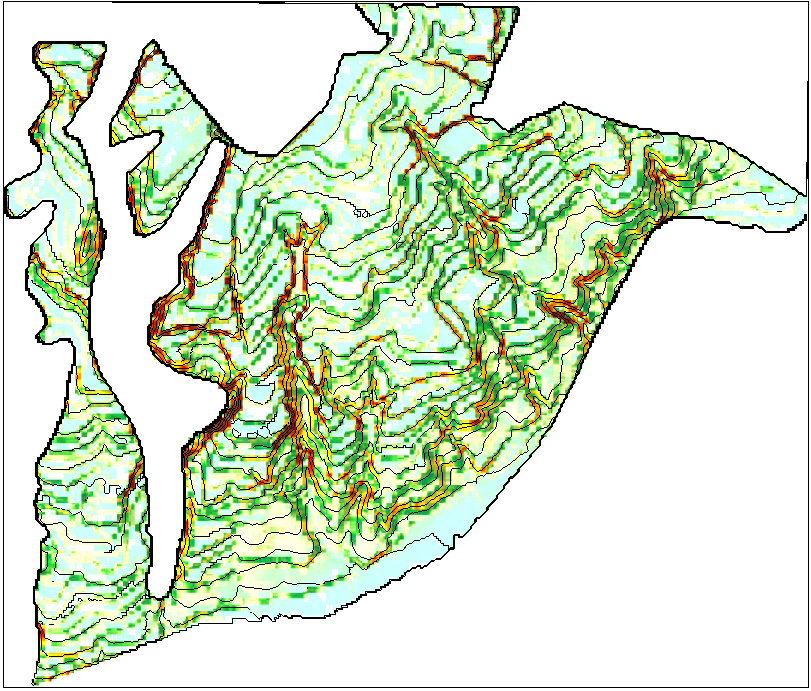

全年地形辐射损失

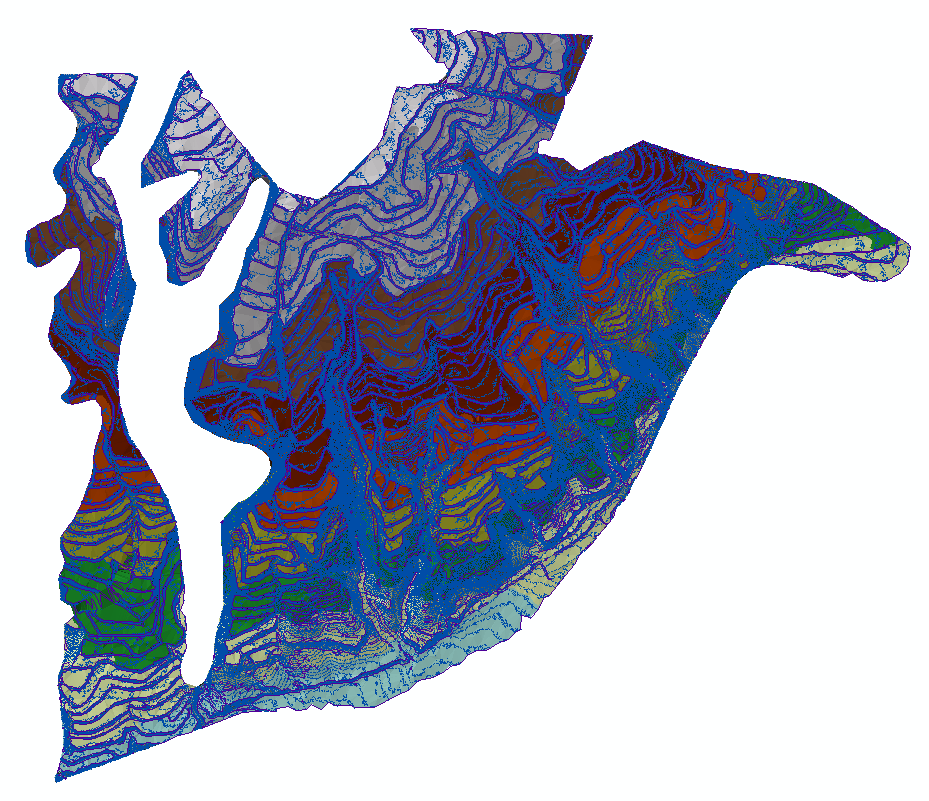

地形平均遮挡率%和平均遮挡辐射损失%
六、

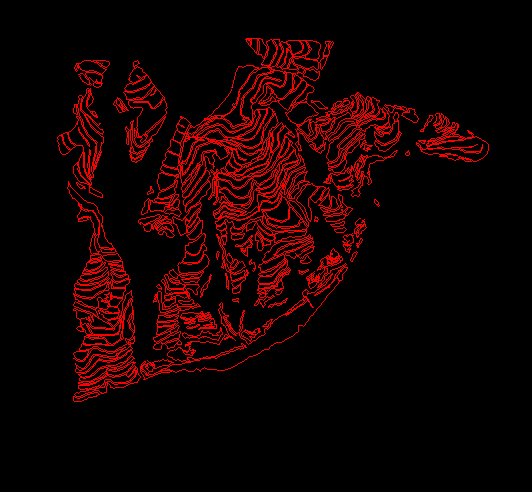

坡度计算
用户点击“坡度计算”,没有特殊情况东西间距和南北间距为10。点击“计算”,计算完成后查看坡度图示。
七、

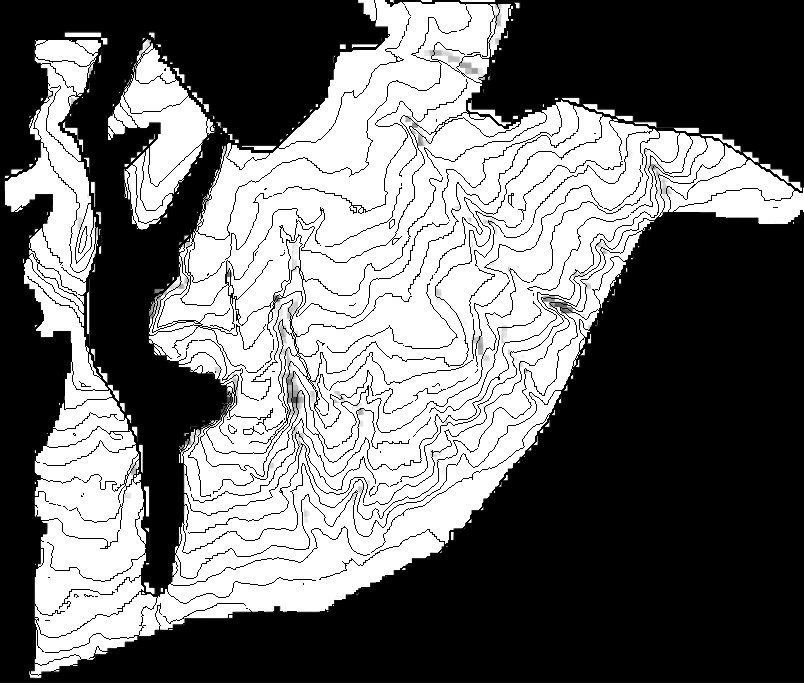

地形筛选

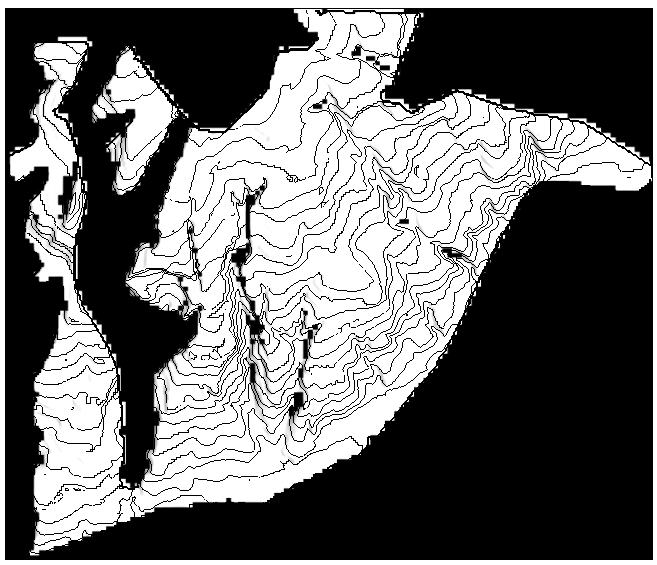

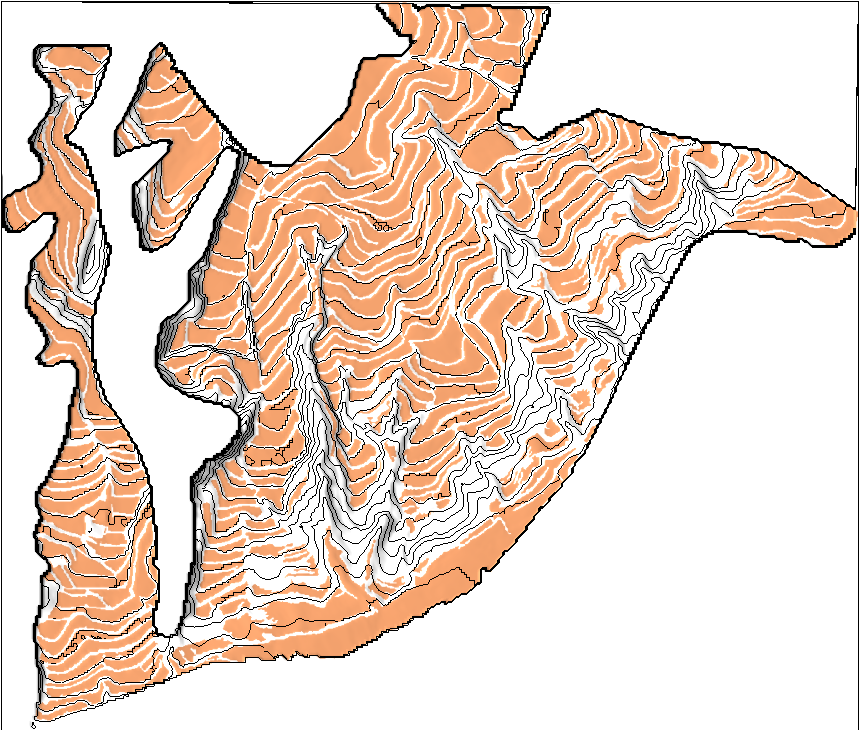

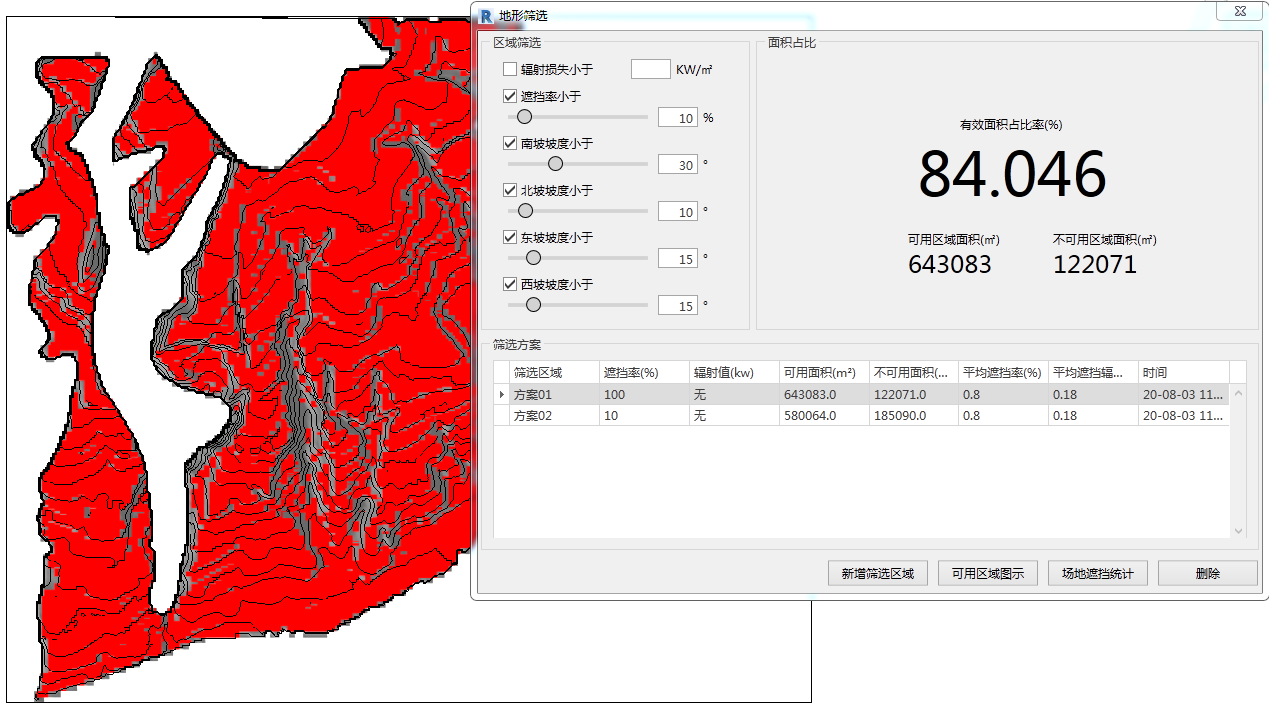

用户点击“区域筛选”,设置遮挡率小于 10%、南坡坡度小于 30°、北坡坡度小于 10°、东坡坡度小于 15°、西坡坡度小于 15°。点击“新增筛选区域”将筛选条件生成筛选方案。筛选方案生成后,可以查看可用区域图示、场地遮挡统计。不考虑地形遮挡的土地可使用率
考虑地形遮挡的土地可使用率
八、
影长计算

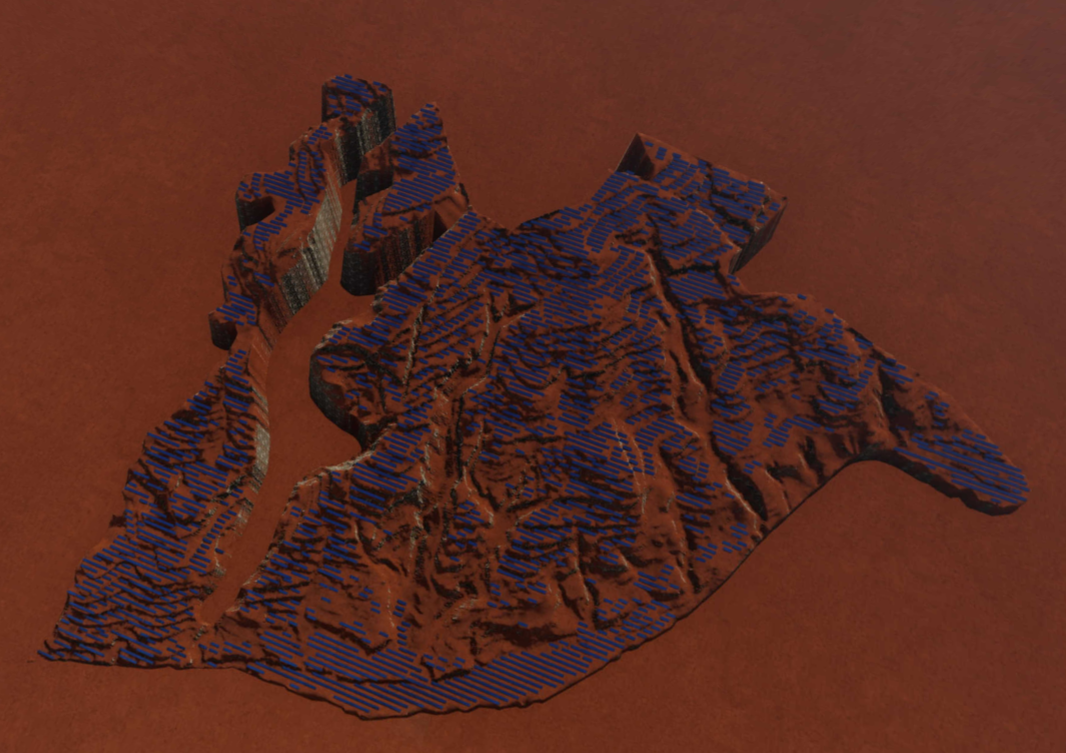

用户点击“影长计算”,参与影长计算的方阵姿态和影长设置参数都是默认值,利用默认值点击“影长计算”进行影长计算,计算完成后。点击“查看结果”查看影长值图示。
通过对分区数据进行分析处理计算,筛选出可用布置区域区域
九、
组件排布

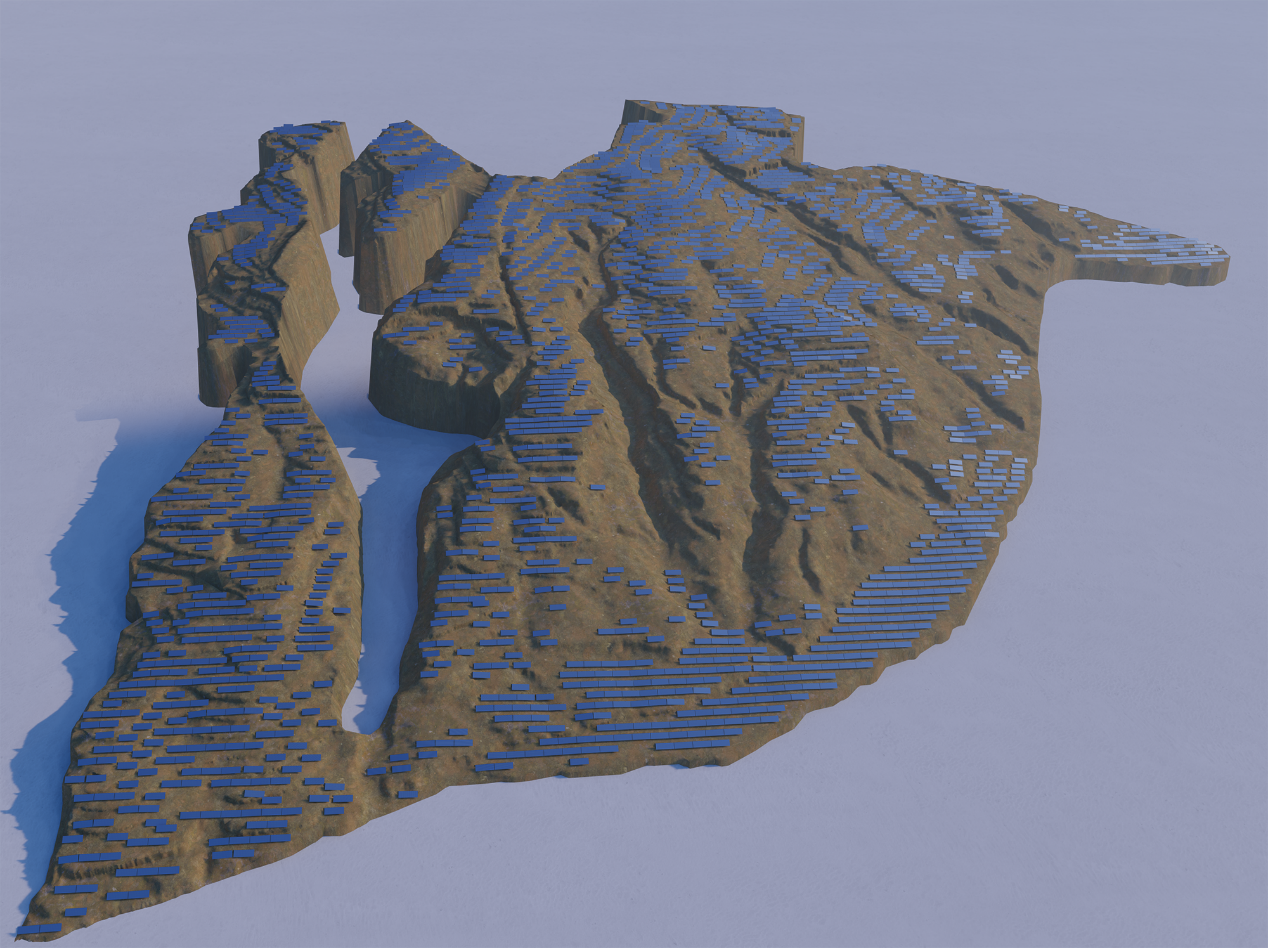

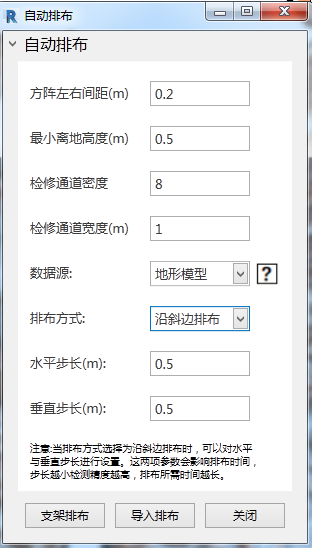

点击自动排布按键,选择排布方式沿斜边排布
十、
渲染展示
✦
•
✦
可以扫码漫游:
GPV光伏设计软件试用联系:
✦
•
✦
